巴拉水电站技术攻关

发布时间:2024-10-21 阅读次数:93

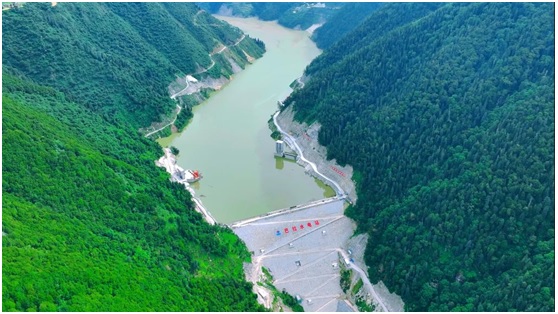

  巴拉水电站研究始于2007年,装机746MW,投资12亿美元,业主是中国电建。2021年初开工建设,巴拉水电站由140mCFRD,长约7公里隧洞和地下厂房洞室群组成,电站引用流量400方秒,过程我们开展了很多专题研究和优化。目前大坝填筑到顶正在施工二期面板,引水隧洞贯通,一号机转子安装完成,计划今年底蓄水发电。

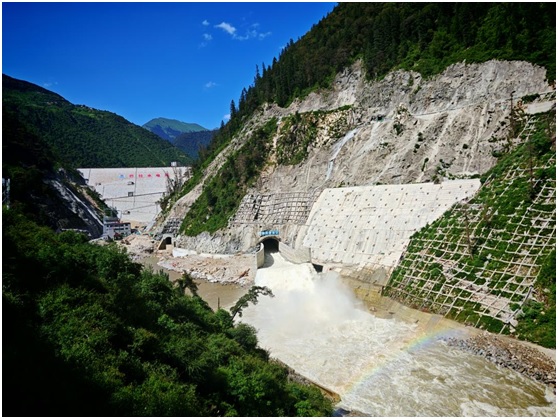

  左岸第一个建筑物是我们的溢洪洞(spliyway 1),这是超大D型断面洞室,最大开挖断面(宽*高)19.6*22m,泄量2700方秒。第二个建筑物是泄洪放空洞(spilyway 2),塔高85米,泄量1100方秒。

  导流洞目前已投入使用3年,最大过流能力为2760方秒,断面尺寸为10*11.6(宽*高)长980m

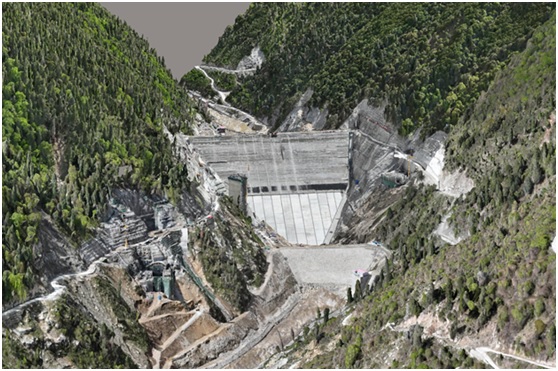

  中间这个大坝,高140mCRFD,坝轴线长286.5m,填筑方量为360万方;目前填筑到坝顶高程,正在进行二期面板施工。

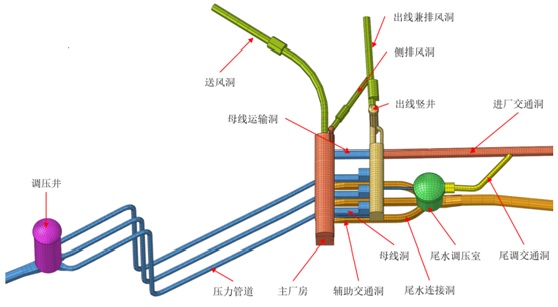

  右岸是我们的引水系统进口塔体,基本浇筑到闸顶高程。水流经进水口塔体进入直径为14m的圆形引水隧洞;输水至直径33米高90米的上游调压室,由三条压力管道与三台发电机连接发电,经45米直径的尾调、尾水洞排至下游河道.
